公告公示
發布時間:2025-03-14 10:15:48 來源: 點擊率:次
工程概況:
漫灘水電站位于四川省涼山彝族自治州越西縣境內,為尼日河流域干流上的梯級電站,本工程等別為Ⅲ等,電站為中型電站,裝機容量75MW,年均發電量3.6億KW.h,年利用4800h,額定水頭140m,正常蓄水位1446.00m,相應庫容量71.2萬m3。
其主要建筑物包括:首部樞紐、引水系統和廠區樞紐等建筑物組成,首部樞紐主要由擋水壩及上游防護段、4孔泄洪閘及1孔沖砂閘、進水口等組成,最高閘壩(高)22.53m。
各標段簡介及月工程形象進度(2025年1月26日至2025年2月25日):
TJ-01標:

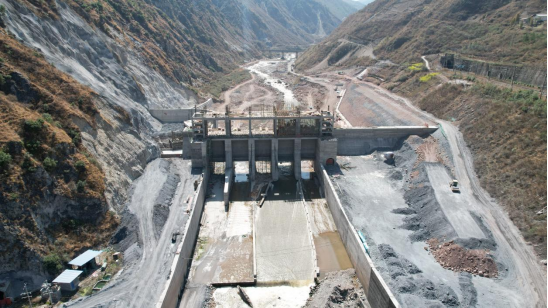

左岸擋水壩段、左岸上游防護段、4孔泄洪閘及1孔沖砂閘、右岸擋水壩段、進水口等,閘壩壩頂全長158.5m,正常蓄水位1446.00m,壩頂高程1447.53m,最大閘(壩)高22.53m,泄洪閘每孔最大過流量510m/s;單項合同金額達80411633元。
1、攔河壩工程:

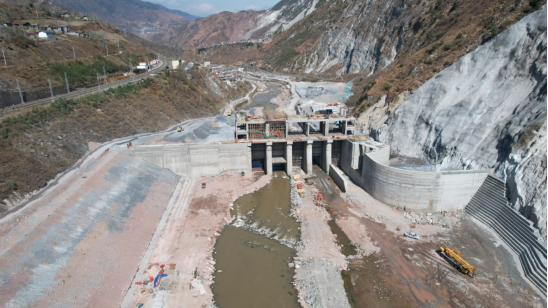

本月完成情況:計劃繼續進行攔河壩閘房屋頂施工;進行進水口邊坡填筑施工。實際左岸護坡填筑至1442.00高程;閘室交通橋預制梁安裝完成,交通橋連接板混凝土澆筑完成。本月完成砼澆筑約1200m3。
主要工程總體形象:攔河壩左岸1#-5號段施工至壩頂高程1447.53m;6-10號閘室段澆筑至閘頂高程1447.53m,6#-10#閘室啟閉機房柱完成;右岸11號壩澆筑至壩頂高程1447.53高程;12號壩段澆筑至1443.00m高程;攔河壩上游鋪蓋、下游護擔、海漫全部完成;左、右岸下游防洪墻全部完成;右岸進水口邊坡處理累計完成約100%;左岸上游護坡防滲墻全部完成,F(xiàn)S2-FS3段邊坡趾腳連接板全部完成;FS2至FS3段左岸邊坡填筑至1442.0m高程。
2、進水口閘室工程
本月完成情況:本月進水閘室完成1442m-1445.0m高程施工。
主要工程總體形象:進水口閘室1445.0m以下墩砼、胸墻全部完成。
TJ-02標:
引水隧洞工程(引)0+000-(引)0+800段隧洞,隧洞長度800m,洞徑為6.52m,含1#支洞;單項合同金額達41328379元。
1、隧洞開挖:
本月完成情況:1#支洞控制段主洞上游(引0+000.00—引0+036.00)本月至樁號引0+000.0,進尺0.0m,上游累計進尺36.0m,余0.0m;1#支洞控制段注洞下游(引0+036.00—引0+800.00)本月至樁號引0+346.00,進尺0.00m,下游累計進尺310.0m,余454.0m(因TJ03標2#洞上游超計劃完成352.3m,實際還余101.7m)。
2、隧洞二襯:還未實施。
TJ-03標:
引水隧洞工程(引)0+800-(引)3+300段,隧洞長度2500m、洞徑為6.52m,含2#支洞;單項合同金額達110580525元。
1、隧洞開挖
本月完成情況:2#支洞控制段主洞本月計劃完成主洞洞挖及臨時支護80m,其中上游計劃0.0m,下游計劃40.0m。2#支洞上游(引0+773.00—引1+580.00)本月至樁號引0+447.70,本月主洞洞挖及支護進尺0.0m,完成月計劃的100.0%,累計完成1132.3m,還余0.0m,超計劃樁號325.3m;2#支洞下游(引1+580.00—引3+337.50)本月至樁號引3+274.40,本月主洞洞挖及支護進尺75.29m,完成月計劃188.22%,累計完成1694.40m,還余63.50m。
2、隧洞二襯:還未實施。
TJ-04標:
引水隧洞工程(引)3+300-(引)6+300段,隧洞長度3000m,洞徑為6.52m,含3#支洞;單項合同金額達121891938元。
1、隧洞開挖
本月完成情況:3#支洞本月計劃完成洞挖及臨時支護30.0m,其中上游計劃30m,下游計劃0.0m。3#支洞上游(引3+337.5—引5+023)本月至樁號引3+469.900,本月主洞洞挖及支護進尺24.198m,完成月計劃的80.66%,累計完成1553.100m,還余132.400m;3#支洞下游(引5+023—引6+256.5)本月至樁號引6+526.3,本月主洞洞挖及支護進尺0.0m,完成月計劃的100.00%,累計完成1503.3m,還余0.0m,超計劃樁號269.8m。(注3#洞下游至4#洞上游于10.25日貫通)。
1、隧洞二襯:還未實施。
TJ-05標:
引水隧洞工程(引)6+300~(引)8+540段,隧洞長度2240m,開挖洞徑為6.52m,含4#支洞;單項合同金額達105519744元。
1、隧洞開挖
4#支洞控制段主洞隧洞洞挖已全部完成。
2、隧洞二襯(引6+300—引8+540)
本月完成情況:本月計劃完成隧洞二襯120m,實際完成108m,完成月計劃的90.0%,累計完成二襯516m,還余1448m。
TJ-06標:
引水隧洞工程(引)8+540~(引)11+112.97段,長度2572.97m、調壓井、壓力管道、廠區樞紐等范圍內主體土建工程,含5#支洞;單項合同金額達171904986元。
1、隧洞開挖及引水隧洞出口
隧洞洞挖已全部完成。
2、隧洞二襯(引8+540—引11+146.967)
本月完成情況:本月計劃完成隧洞二襯192m,實際完成192m,完成月計劃的100.0%,累計完成二襯910m,還余1048.967m。
3、調壓井
本月完成情況:本月未安排施工。(注:上調室SS0+16.250~SS0-195.00段二襯砼完成。)
豎井已完成開挖。
下調室本月計劃完成下調室開挖10m。本月實際完成下調室開挖0.m,下調壓室開挖累計完成18.00m。
4、壓力管道
本月完成情況:壓力管道土建本月未施工。壓力管道已完成管0+136.00~管0+193.00段外包砼及3#、2#鎮墩砼施工。
壓力鋼管制安:已安裝至3#鎮墩,因施工安排需要,暫停施工。

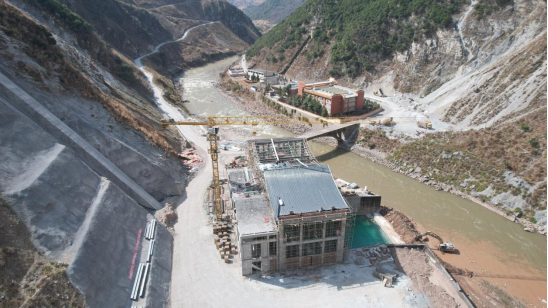

5、發電廠房
本月完成情況:本月計劃繼續進行主、副廠房、安裝間進行鋼構屋面梁安裝施工,主、廠房墻體砌體施工。實際進行主、副廠房、安裝間鋼構屋面梁安裝施工;主、廠房墻體砌體施工。
主要工程總體形象:主、副廠房已封頂,砌體完成約50%,鋼構屋面完成約38%。主廠房主機間下部結構一期砼全部完成。
中科信德建設有限公司
2025年3月14日
